9.25GW!江西第二批光伏競爭優選項目名單敲定2021-12-01 09:41瀏覽數:10次

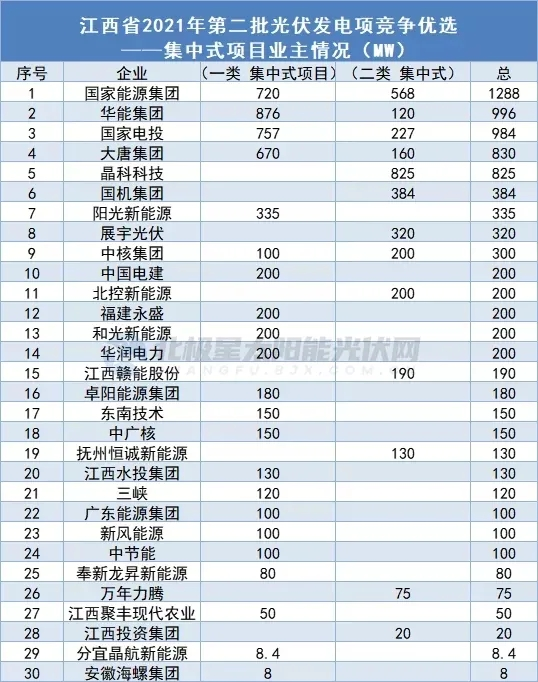

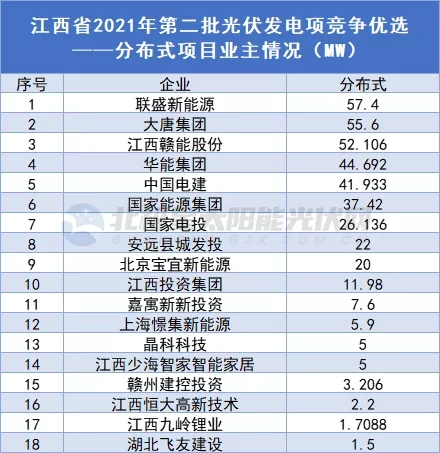

11月30日,江西省能源局公布2021年第二批光伏發電競爭優選結果,項目總規模約9.2547818GW。其中,一類分布式光伏項目99個,共計401.3818MW,一類集中式光伏項目共56個,共計5.4344GW;二類集中式光伏項目共36個,共計3.419GW。 從項目業主來看,集中式光伏項目中,國家能源集團的項目規模超過1GW,華能、國家電投、大唐緊隨其后,民營企業中由晶科科技領跑,入圍項目規模達825MW。
江西省能源局關于公布2021年第二批光伏發電競爭優選結果的通知 各設區市發展改革委(能源局)、國網江西省電力有限公司、江西省可再生能源信息中心,各有關單位: 根據國家、省有關政策,我局組織開展了2021年第二批光伏發電項目競爭優選工作,經局長辦公會審議通過并公示,現將優選項目結果予以公布(詳見附件),并就相關事項通知如下: 一、加快推進項目建設。為落實國家可再生能源電力消納責任權重要求,助力如期實現碳達峰、碳中和目標,本批光伏發電項目競爭優選工作按照“能建盡建”的整體思路將符合申報要求的項目納入光伏發電年度建設規模。請項目單位依法依規落實項目建設條件,在確保安全的前提下推動項目盡快開工建設、投產并網。 二、加強接網協調工作。針對附件3中的二類項目(項目本體符合優選條件,存在兩個或兩個以上項目共用接網通道或消納受限等問題),項目業主單位在開工前要審慎決策,自行承擔投資風險。對此類項目按照“先建先得”原則處理,優先將有限的接網消納能力安排給先行落實各項建設條件的項目,其他項目業主可按市場化方式協商落實可行的接網和消納方案后方可開工。各級發改委(能源局)、電網企業加強協調,妥善安排,積極研究相關對策。如一類項目在實施過程中出現接網或消納問題,應參照上述措施處理。 三、強化消納預測分析。各級發改委(能源局)要會同電網企業建立新能源消納分析機制,強化本地區非水可再生能源消納責任權重和新能源利用率指標實現情況的分析研究工作,強化本地區電網的消納能力預測分析工作,強化依據消納空間有序調控新增項目規模的能力。對并網和消納空間偏緊的地區,要重預測慎預警,既要推動行業科學有序發展,更要積極作為、主動破解消納難題,推動新型電力系統穩步發展。 四、落實競爭優選承諾。納入年度建設規模的項目要按照承諾同步建設儲能(或儲煤)設施,按期建成的“光伏+儲煤”項目可列入當年保障性并網規模,對所承諾建設的儲能(或儲煤)設施未達要求或項目未按期建成的,電網企業不保證接入消納,同時對違約項目予以懲戒。儲能、儲煤項目應依法依規執行建設程序,嚴格執行相關行業技術標準,確保符合安全生產和環保等政策要求。 五、加強信息調度工作。請各設區市發改委(能源局)加強項目建設進展調度工作,督促企業在落實安全、環保要求和建設質量的前提下推進項目按期建設并網;要重點調度入圍二類項目實際開工準備情況,及時提出項目接網安排時序意見并報送我局;建設過程中出現重大問題要及時向我局報告。各相關企業要完善工作機制,積極配合各級發改委(能源局)、省電力公司和省可再生能源信息中心的信息調度工作,項目調度信息將作為今后項目納規、優選等工作的重要依據。 2021年11月30日
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
