再次延期!澳洲最大儲能項目變壓器發生“災難性”故障!2025-11-11 18:03瀏覽數:173次
11月11日外媒報道稱,位于澳大利亞的大型儲能項目,因在調試期間兩次發生變壓器故障,致使項目并網時間嚴重推遲。

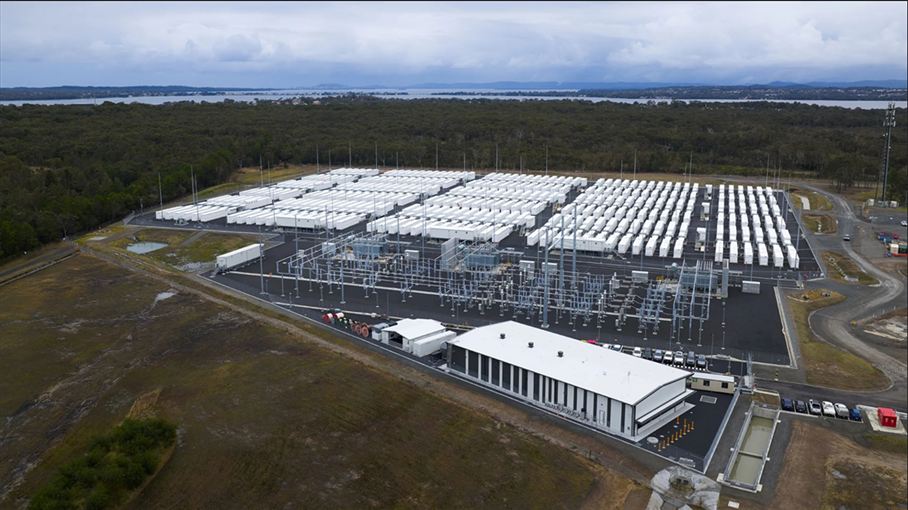

(Waratah儲能項目,圖源Akaysha官網) 儲能項目延期,致燃煤電廠退役計劃推遲 據悉,Waratah電池儲能項目位于澳大利亞新南威爾士州中部海岸,儲能整體設計裝機規模達850MW/1680MWh,該項目是新南威爾士州政府可再生能源計劃的旗艦項目之一,也是澳大利亞乃至世界最大的電池儲能項目之一,其建設主要目標是在緊急情況下為新南威爾士州電網供電。而此前消息顯示,特斯拉曾中標成為該項目的儲能設備供應商,為其提供1400MWh儲能系統。 根據新南威爾士州的可再生能源規劃,當?shù)乩吓f燃煤電廠項目預計將在2035年前陸續退役,并將新建足夠風電、光伏和儲能設施,以取代當?shù)剡@些燃煤電廠。 而Waratah儲能項目原來設計目的就是替代退役的Munmorah燃煤電廠,它被認為可以充當巨大的電網“減震器”(全稱是系統完整性保護方案,減震器服務為當?shù)毓俜矫Q),可吸收應對電網任何“沖擊”事件,保障輸送到悉尼、紐卡斯?fàn)柡团P龍崗主要負荷中心的輸電線路接近滿負荷運行。該儲能項目早在2023年5月開始開工建設,然而在實施過程中已多次推遲并網時間。 另外有媒體披露,Waratah儲能項目此前曾簽訂協議,將補充Eraring燃煤發電廠關閉將帶來的電力供應短缺問題。Eraring該燃煤電廠裝機容量2.88GW、原計劃在2025年8月關閉,但實際已推遲到2027年8月。而隨著Waratah儲能項目并網項目推遲,這一燃煤電廠的退役計劃也將進一步受到影響。 外媒表示,在項目延誤的情況下,項目運營單位通常會向供應商和承包商收取違約金。然而作為該儲能項目的儲能系統供應商,Powin如今已經因?yàn)榻?jīng)濟資金問題破產倒閉,這或許是項目推遲并網的重要原因之一。 儲能項目事故時間線 早在2025年3月4日,Waratah儲能項目設計、建造和運營單位Akaysha Energy告知,該儲能項目中期和最終完工日期有所延遲。這種延遲必將導致項目投資收益測算產生變化,但當時并未透漏更多細節。 今年8月,Akaysha宣布Waratah儲能項目一期350MW/700MWh已經投運。 然而11月11日,Akaysha發表公開聲明顯示,10月18日,該公司CEO Nick Carter在一封電子郵件告知員工,儲能項目變壓器發生了“災難性故障”且“無法修復”。他聲稱團隊表示“非常失望”,因?yàn)閮δ茼?xiàng)目距離下一個調試?yán)锍瘫?jié)點只剩幾個小時。另外有消息顯示,Nick Carter作為Akaysha Energy公司的的首席執行官兼聯合創始人,此前曾是特斯拉的高管之一。 外媒消息指出,這次儲能項目設備正準備全面試運行前的最后一次“停工待檢點”測試時,三臺變壓器之一突然發生故障,致使項目延期。但這種延遲在Waratah儲能項目已經不是第一次,甚至變壓器事故也已經是第二次發生。 如今,儲能項目現場安裝的三臺威爾遜變壓器中的兩臺發生問題,一系列事故,導致該儲能項目推遲了至少六個月,其主要原因歸咎于惡劣天氣,但如果變壓器不能迅速更換,現在又將面臨六個月甚至更長的延誤。更嚴重的是,儲能項目的下一個調試節點——停工待檢點5——也已經被擱置。而且項目投運時間延期,也必將給儲能項目預期盈利收入產生重大影響。 不過,Akaysha在聲明中表示,盡管一臺變壓器發生故障,另一臺變壓器也出現問題,但儲能項目仍然能夠提供“臨時SIPS服務”,該方案僅需要350MW/700MWh的儲能容量,并且對新南威爾士州電網運行沒有影響。而現在因?yàn)镠old Point測試發生的變壓器故障,整體儲能預計投運時間要推遲到2026年。 根據原來計劃,Waratah儲能項目有時需要滿負荷運行時,為SIPS方案提供700MW/1400MWh的容量支撐;而在其他需求較低時,該儲能項目的剩余容量可以在電力市場進行交易。 外媒表示,該儲能項目事故的細節尚未公布,因此項目現在可能也要面臨更多的變故,比如面臨更多的延遲和收入損失。
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
