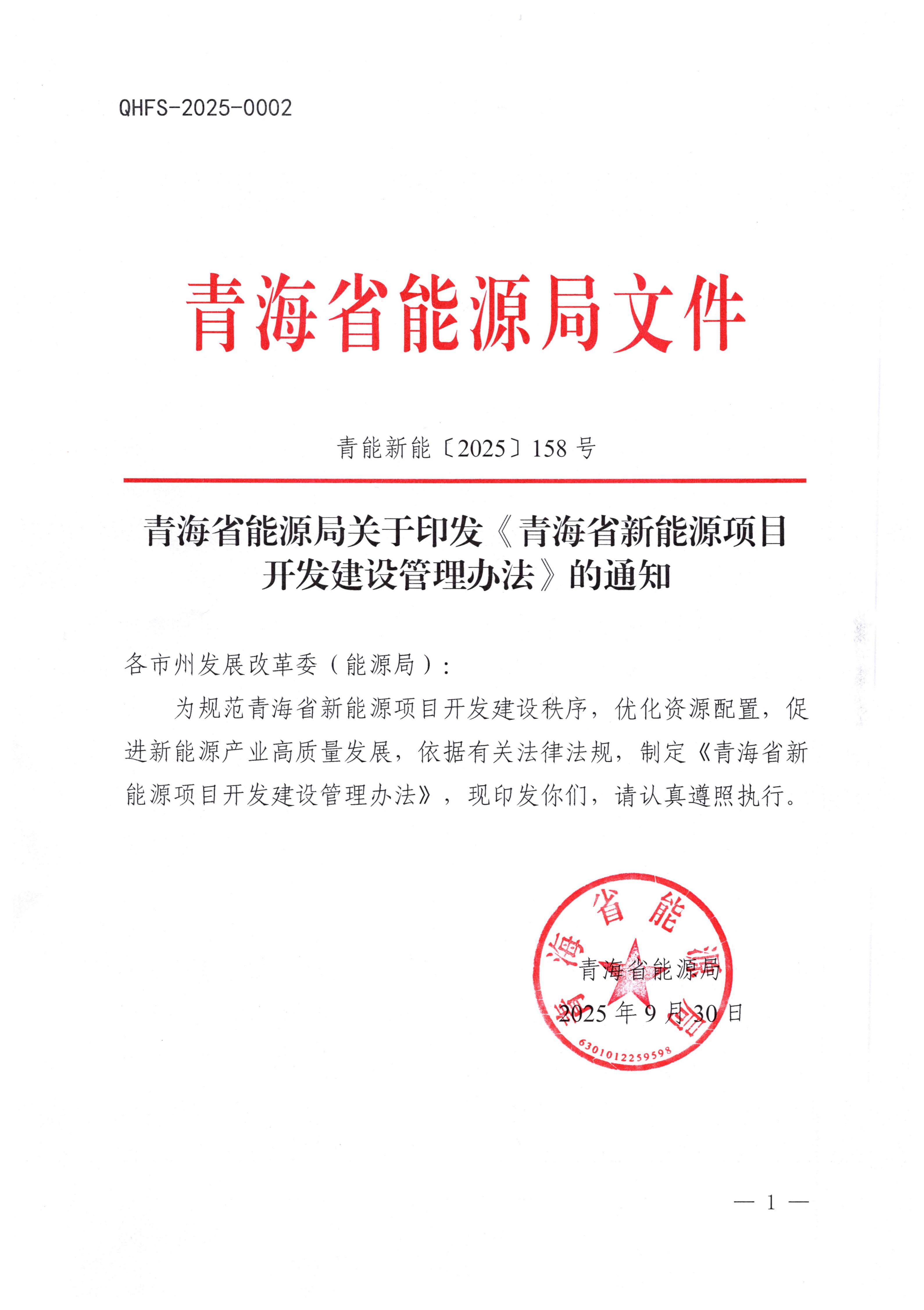

青海省能源局關于印發《青海省新能源項目開發建設管理辦法》的通知2025-10-09 14:14來源:gessey瀏覽數:160次

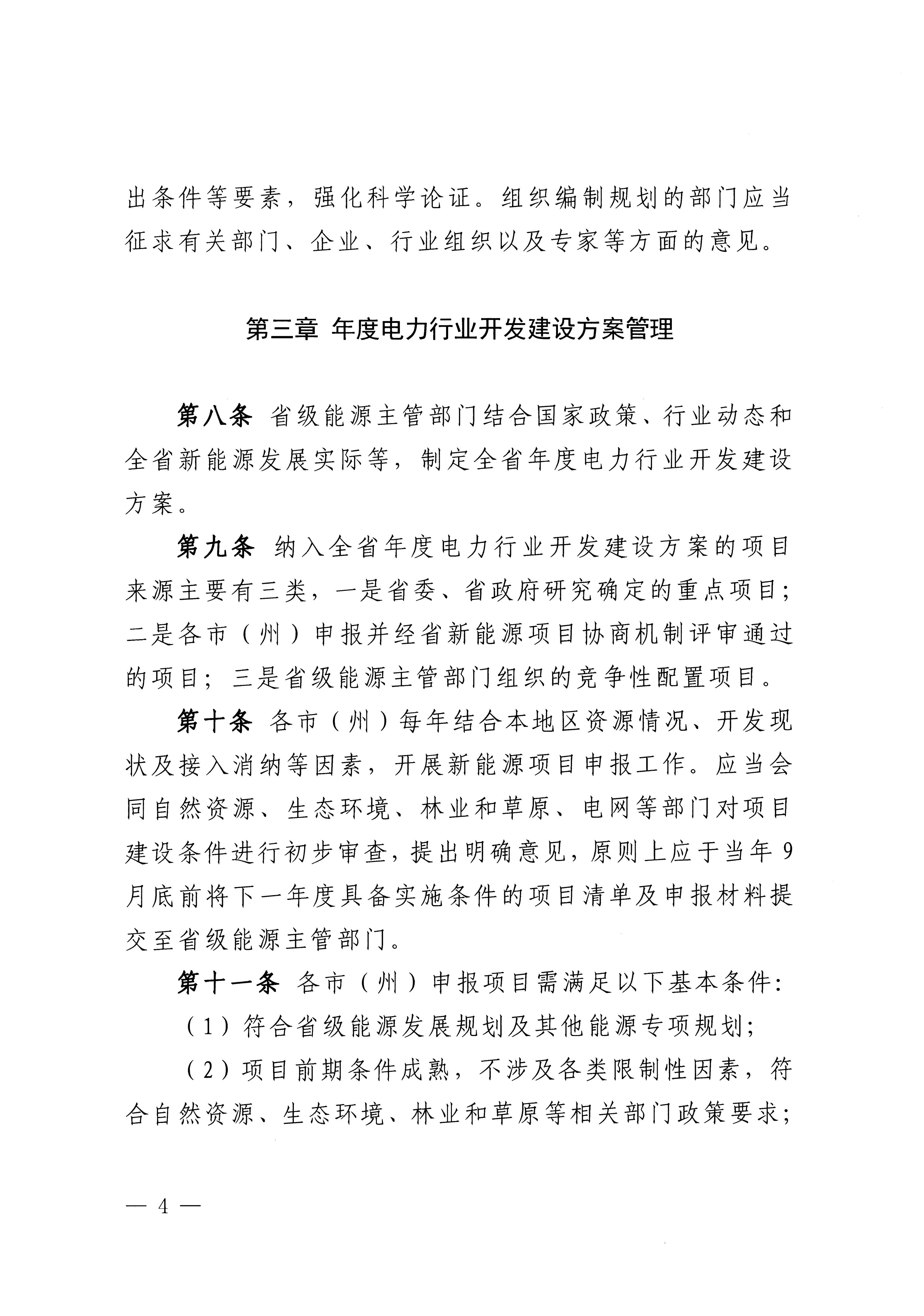

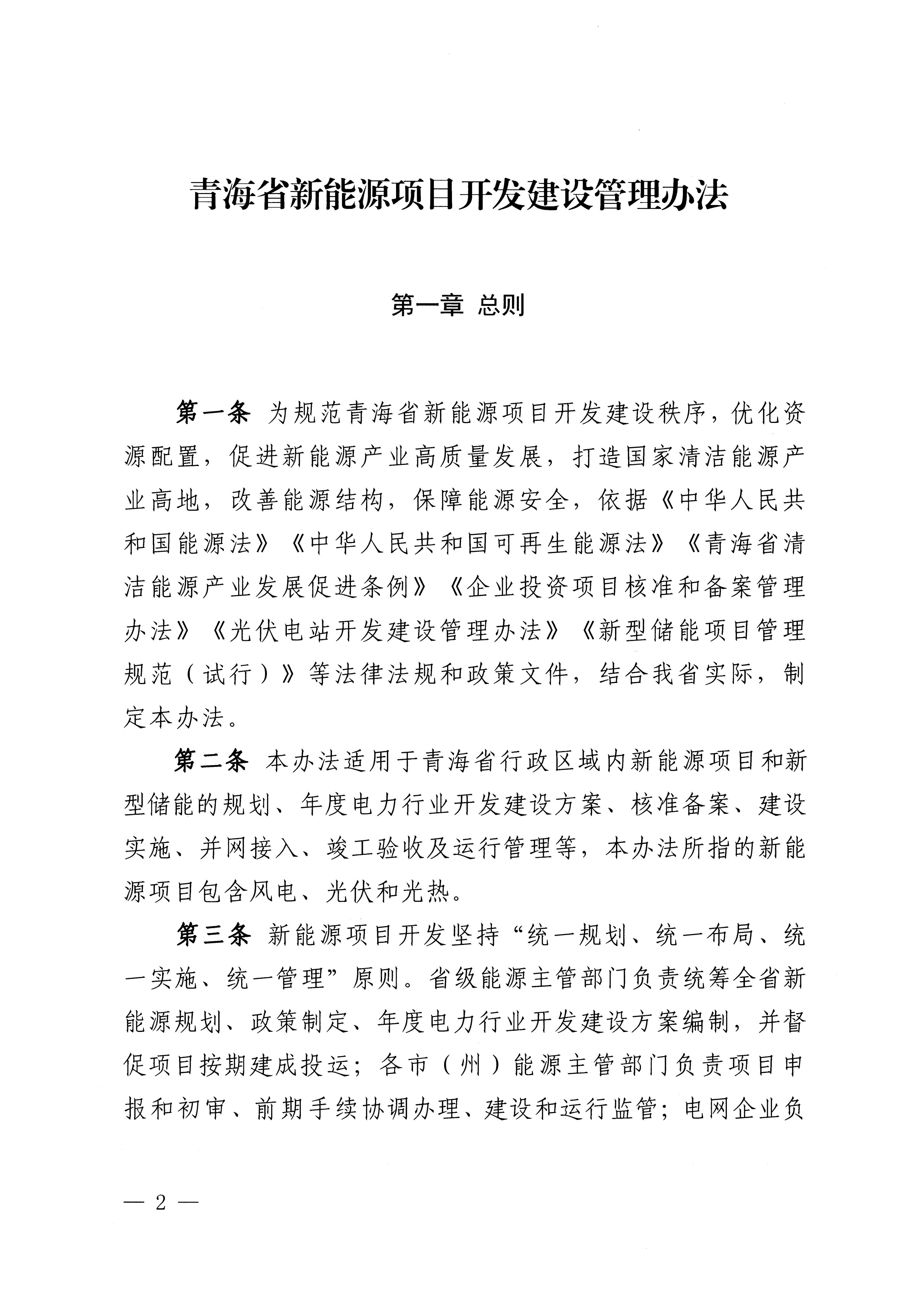

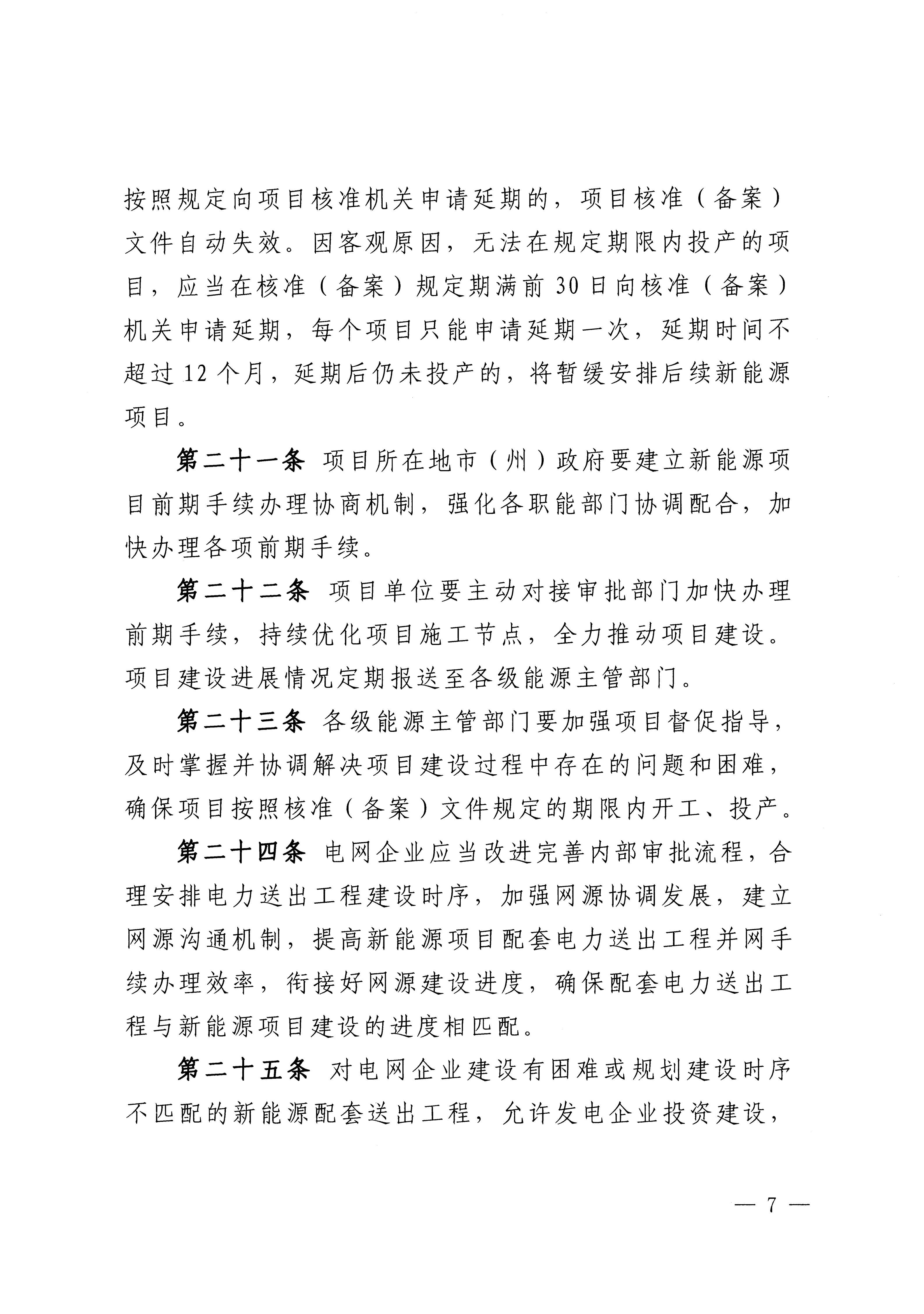

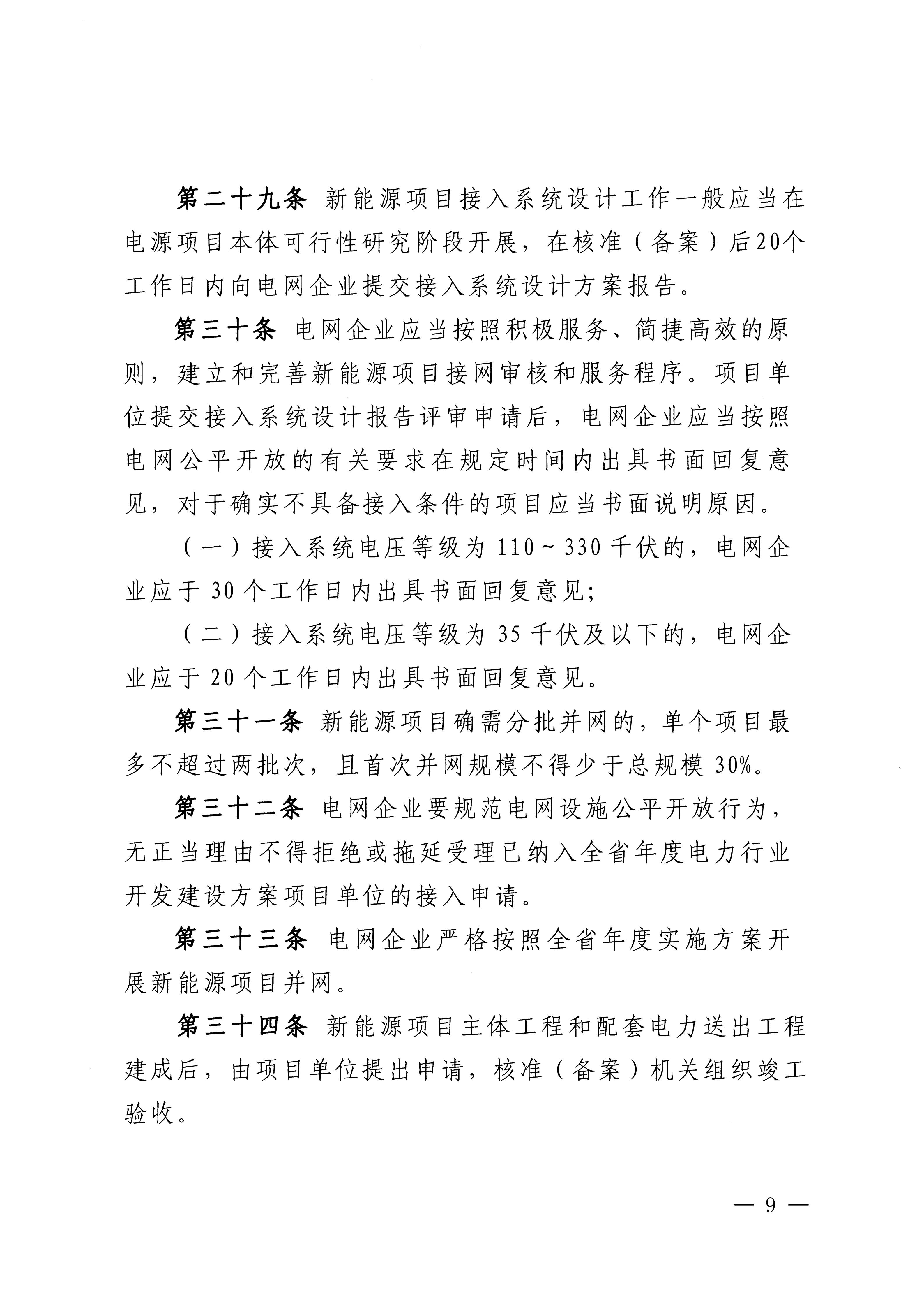

9月30日,青海省能源局關于印發《青海省新能源項目開發建設管理辦法》的通知。 根據通知,電網企業按照“適度超前、網源協調”的原則, 結合新能源項目消納、送出需求,編制電網發展相關規劃, 不斷優化全省電網規。 納入全省年度電力行業開發建設方案的項目 來源主要有三類, 一是省委、省政府研究確定的重點項目; 二是各市(州)申報并經省新能源項目協商機制評審通過 的項目;三是省級能源主管部門組織的競爭性配置項目。 各市(州)申報項目需滿足以下基本條件: (1)符合省級能源發展規劃及其他能源專項規劃; (2)項目前期條件成熟,不涉及各類限制性因素,符 合自然資源、生態環境、林業和草原等相關部門政策要求; (3)企業信用良好,未列入失信名單,具備新能源開 發相關技術能力、資金實力; (4)企業須制定項目實施計劃,明確項目核準(備案)、 開工、投產等時間節點。 風電項目實行核準制,光伏、光熱和新型儲 能項目實行備案制。項目單位在項目核準(備案)前登錄青海省 投資項目在線審批監管平臺申請項目代碼,作為項目整個 建設周期的唯一身份標識。 項目建設單位應當依法合規完成前期工作 并取得土地等相關手續后,在2年期限內未開工建設也未按照規定向項目核準機關申請延期的,項目核準(備案) 文件自動失效。因客觀原因,無法在規定期限內投產的項 目,應當在核準(備案)規定期滿前30日向核準(備案) 機關申請延期,每個項目只能申請延期一次,延期時間不 超過12個月,延期后仍未投產的,將暫緩安排后續新能源 項 目 。 新能源項目并網投運前,項目單位不得以 任何方式轉讓、買賣項目開發權,嚴禁變更開發主體,不 得擅自變更建設規模及內容。 本辦法自2025年10月1日起施行,有效 期至2030年10月1日 。 全文見下:
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
