通威太陽能科技鹽城基地71MW屋頂光伏項目發電量突破1000萬度2024-12-17 10:39來源:gessey瀏覽數:271次
通威太陽能科技鹽城基地71MW屋頂光伏項目總面積約40萬平方米,安裝了120708塊通威高效組件,總裝機容量達71MW。自2024年7月25日開始施工,僅用65天,于9月27日實現了并網發電,展現了通威的高效執行力與技術創新實力。截至12月2日8時,項目已累計發電量突破1000萬度,年發電量預計約7200萬度,相當于減少二氧化碳排放43200噸。這一項目的成功實施,不僅彰顯了通威在光伏領域的領先地位,也標志著鹽城基地在降本增效、綠色用能方面邁出了堅實的步伐,為地區經濟發展注入了綠色動力,同時也為光伏行業提供了寶貴的經驗和啟示。

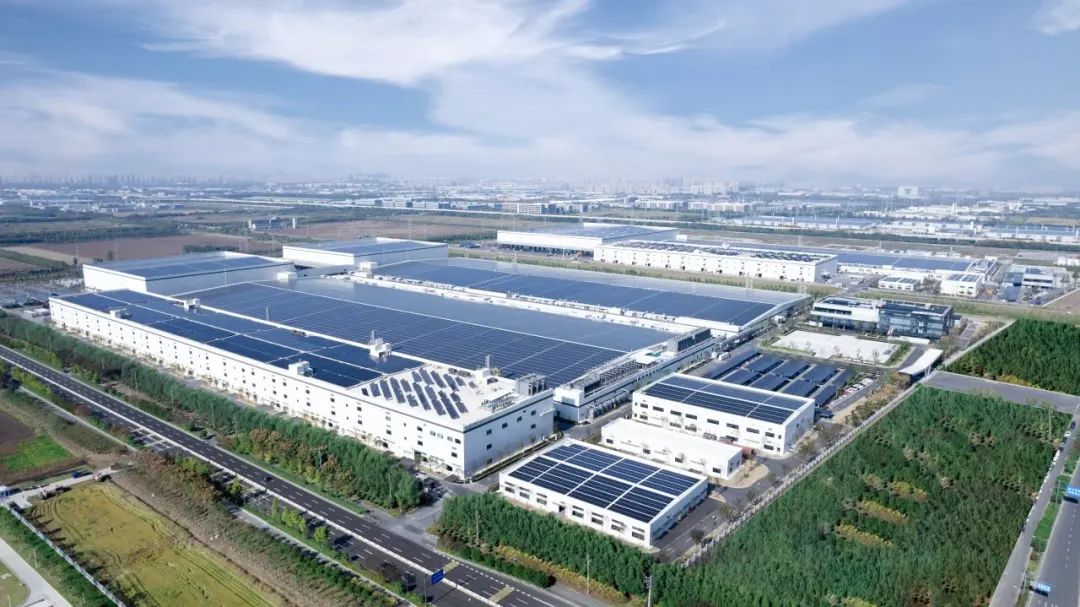

鹽城基地71MW屋頂光伏項目 在鹽城基地71MW屋頂光伏項目的實施過程中,技術創新與高效執行并重是項目快速推進的關鍵。一方面采用具有高轉換效率和優異的穩定性高效組件,為項目提供了堅實的技術支撐。另一方面項目團隊創新地運用了先進的光伏安裝技術,通過優化布局和提高安裝精度,確保了項目在有限的空間內實現最大化的發電潛力。 在短短65天內,項目團隊克服了高溫、多雨等不利天氣條件,通過精細化管理和科學調度,確保了施工進度。通過分區域、分建筑單體方式來多人管理,實現了施工進度的動態監控和資源的高效調配,極大地提升了施工效率,確保了項目高質量、快速度的完成。在后期的運維管理上,鹽城基地采用了智能化運維系統,通過遠程監控,實現了對光伏電站的精細化管理,有效降低了運維成本,提高了電站的運行效率和安全性。 鹽城基地71MW屋頂光伏項目的成功并網發電,不僅展示了通威在光伏領域的技術實力,也為我國分布式光伏的發展提供了寶貴經驗。未來,通威將繼續致力于綠色能源的開發與應用,為構建清潔、低碳、安全、高效的能源體系貢獻力量。
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
