山東濟寧光伏領跑基地運行監測月報發布(2024年6月)2024-08-08 10:25來源:gessey瀏覽數:231次

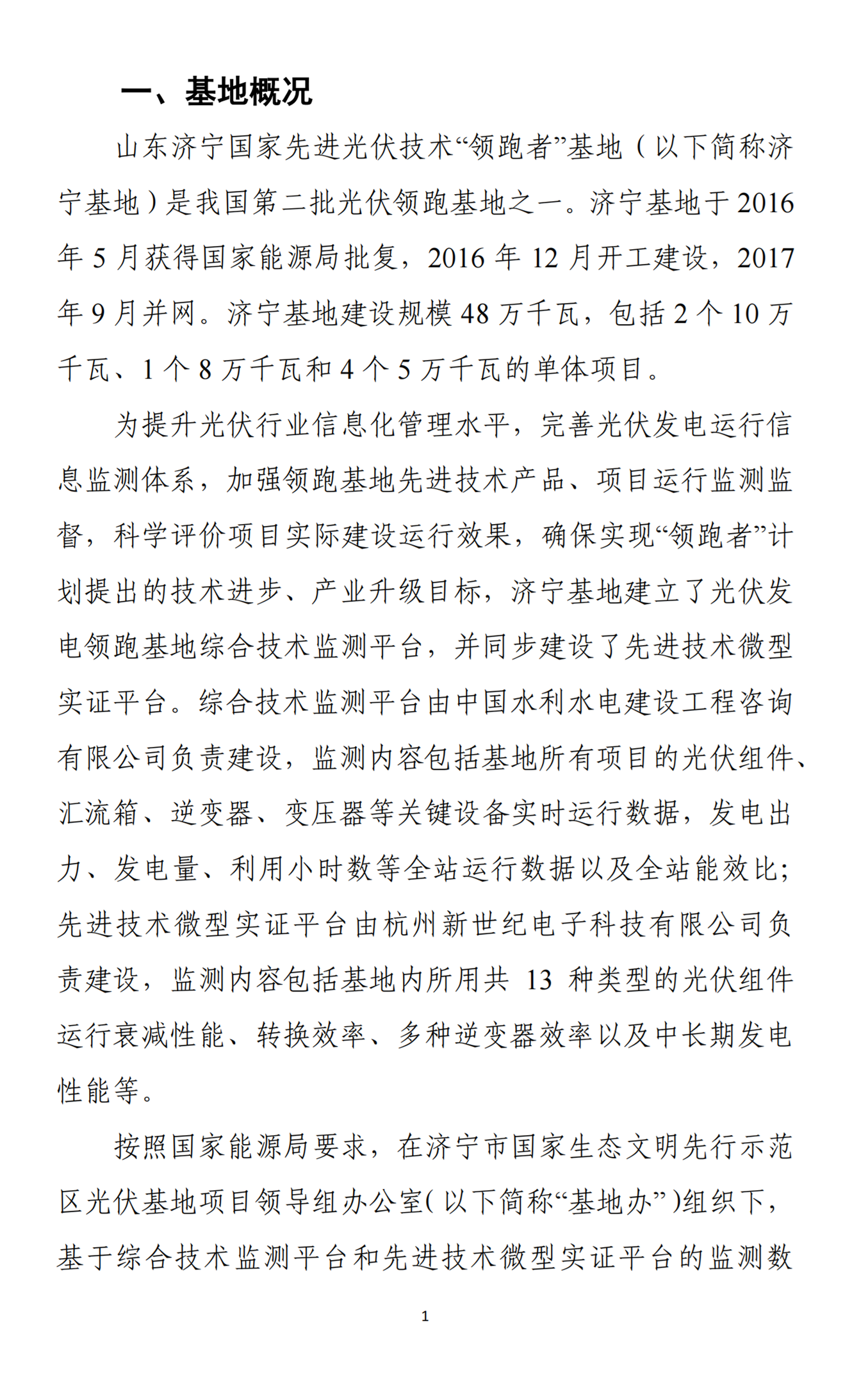

山東濟寧國家先進光伏技術“領跑者”基地是我國第二批光伏領跑基地之一。濟寧基地于2016年5月獲得國家能源局批復,2016年12月開工建設,2017年9月并網。濟寧基地建設規模48萬千瓦,包括2個10萬千瓦、1個8萬千瓦和4個5萬千瓦的單體項目。 2024年6月,濟寧基地總發電量為6801.81萬千瓦時,環比減少1.10%;平均滿負荷利用小時數為141.5小時。
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
