配置儲能4.977GW/9.954GWh!廣西2024年度陸上風電、集中式光伏發電項目建設方案2024-07-25 09:49瀏覽數:181次

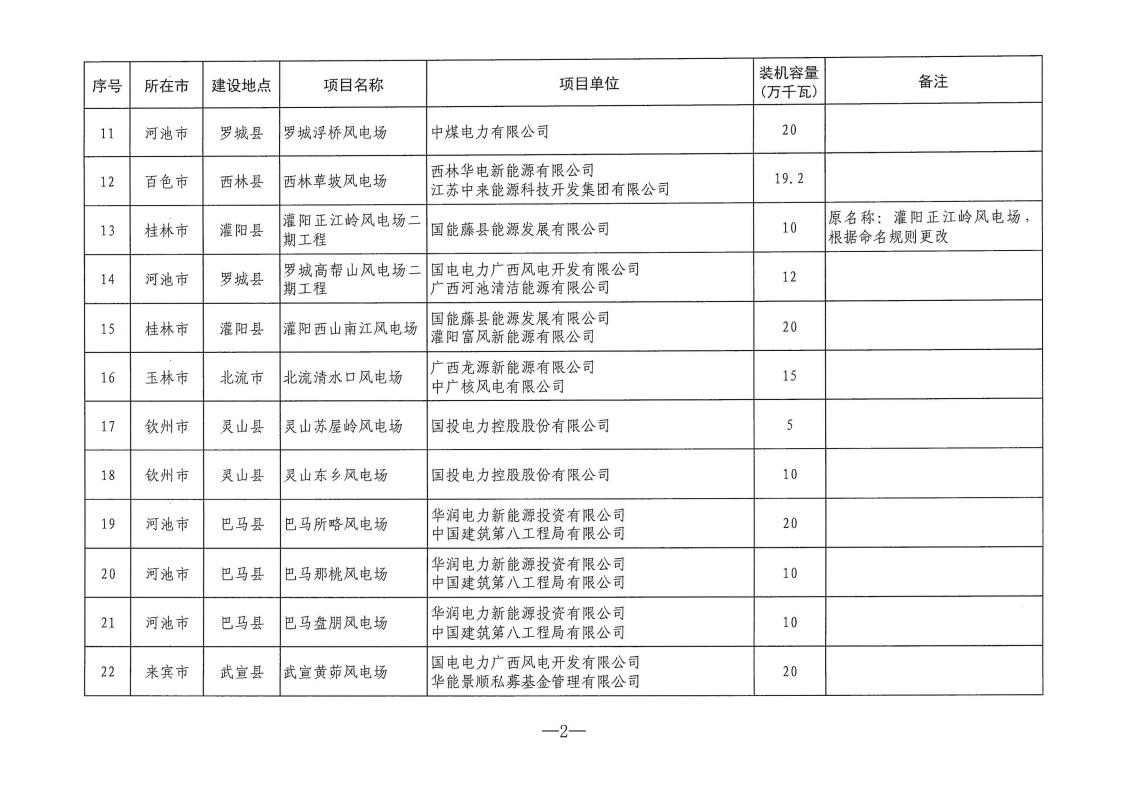

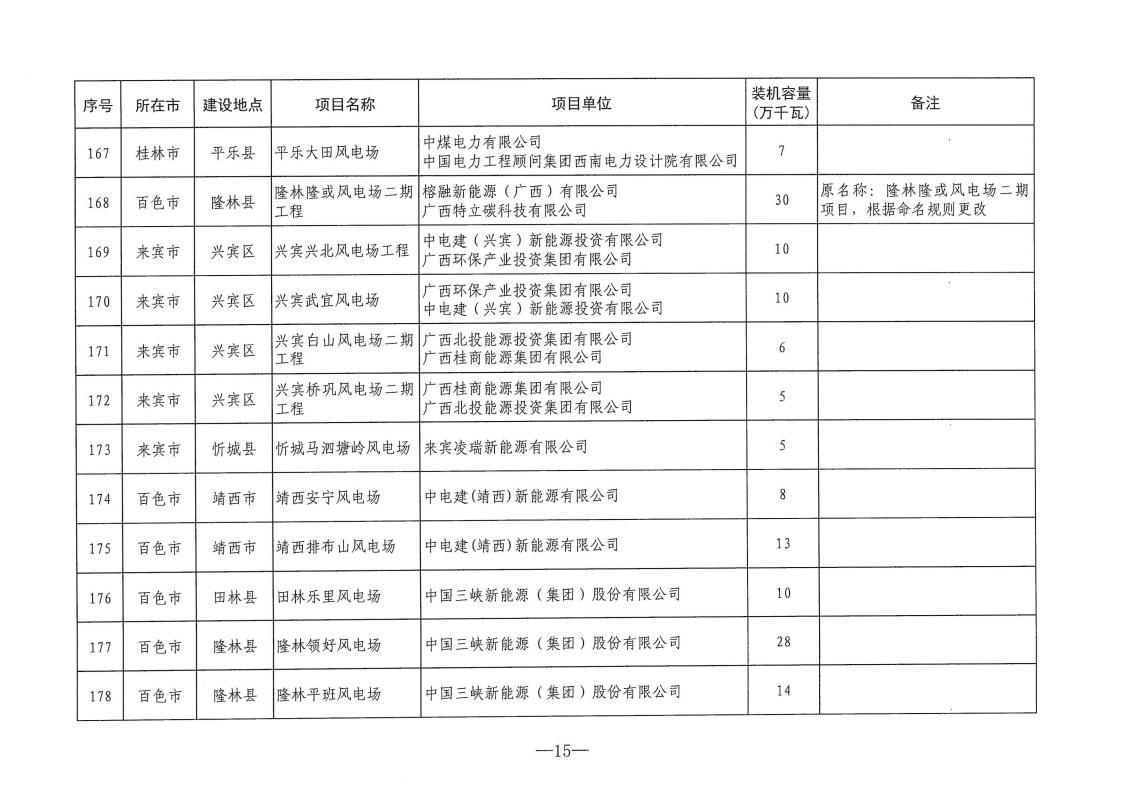

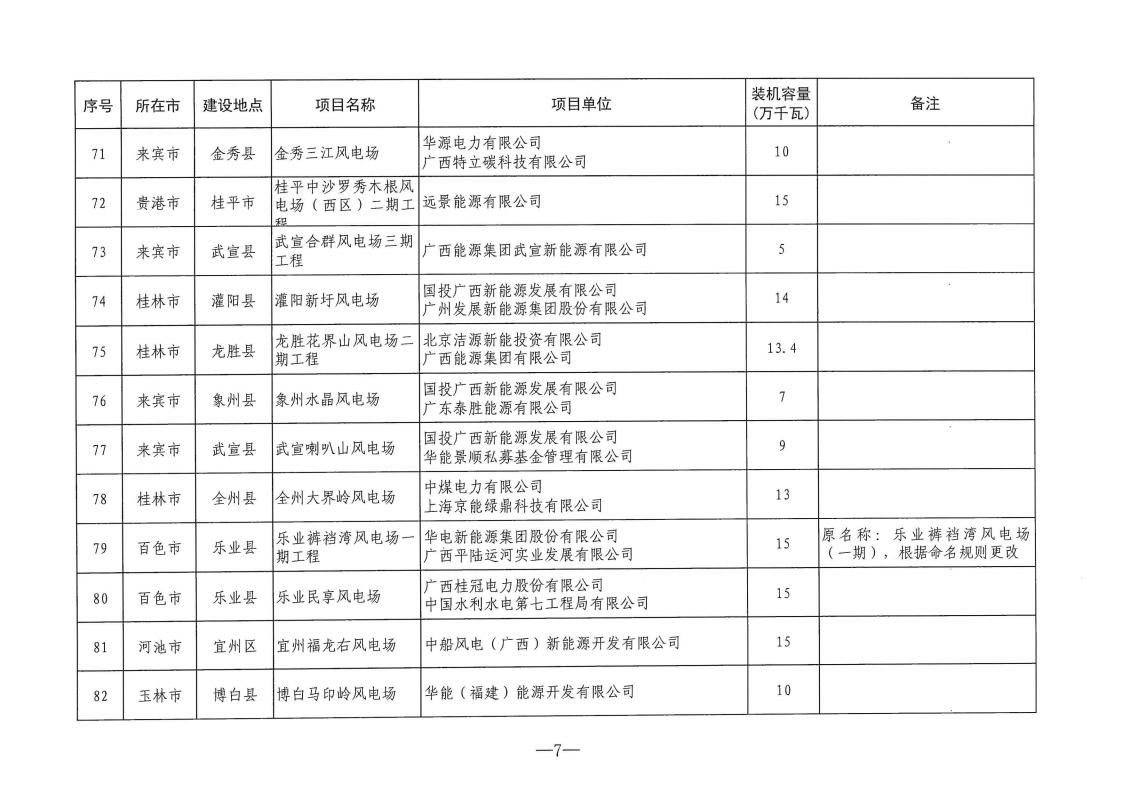

7月24日,廣西壯族自治區能源局發布關于印發2024年度陸上風電、集中式光伏發電項目建設方案的通知。 文件提出,列入本方案的項目須配建一定比例儲能設施或購買相應比例的共享儲能服務。陸上風電、集中式光伏發電項目配置比例分別為裝機容量的20%、2小時和10%、2小時。具體按《廣西壯族自治區能源局關于進一步規范新能源發電項目配置儲能的通知》(桂能新能〔2024〕11號)有關規定執行。 列入2024年度陸上風電、集中式光伏發電項目建設方案的項目共209個,裝機容量2644.5萬千瓦。 其中,陸上風電項目183個,裝機容量2332.5萬千瓦,按20%、2小時配儲,配儲總規模:4.665GW/9.33GWh; 集中式光伏發電項目26個,裝機容量約312萬千瓦,按10%、2小時配儲,配儲總規模:312MW/624MWh; 本次風電、光伏209個項目共需配儲規模預計約為:4.977GW/9.954GWh。 原文如下: 廣西壯族自治區能源局關于印發2024年度陸上風電、集中式光伏發電項目建設方案的通知 各市發展改革委,各電網企業,有關項目單位: 為貫徹落實自治區黨委、政府決策部署,根據國家、自治區有關文件要求,我局依據競爭性配置評分結果及有關規則統籌制定了2024年度陸上風電、集中式光伏發電項目建設方案。現印發你們,并就有關事項通知如下: 一、列入2024年度陸上風電、集中式光伏發電項目建設方案的項目共209個,裝機容量2644.5萬千瓦。其中,陸上風電項目183個,裝機容量2332.5萬千瓦,集中式光伏發電項目26個,裝機容量約312萬千瓦。 二、列入建設方案的項目須抓緊開展前期工作,從建設方案發布之日起,風電項目要求9個月內申報核準并于核準后兩年半內全容量并網,光伏項目要求兩年內全容量建成投產。項目單位為聯合體的,需按申報時聯合體協議明確的股比注冊成立具有獨立法人資格的合資公司,并以合資公司為主體申報核準或備案。核準及備案具體要求按照《廣西壯族自治區發展和改革委員會關于調整陸上風電項目核準權限的通知》(桂發改新能〔2023〕726號)、《廣西壯族自治區發展和改革委員會關于光伏電站項目備案有關事項的通知》(桂發改新能〔2023〕767號)、《廣西壯族自治區發展和改革委員會關于進一步做好陸上風電項目核準工作的通知》(桂發改新能〔2024〕47號)等有關規定執行。 三、列入本方案的項目須配建一定比例儲能設施或購買相應比例的共享儲能服務。陸上風電、集中式光伏發電項目配置比例分別為裝機容量的20%、2小時和10%、2小時。具體按《廣西壯族自治區能源局關于進一步規范新能源發電項目配置儲能的通知》(桂能新能〔2024〕11號)有關規定執行。 四、按照《國家發展改革委辦公廳 國家能源局綜合司關于做好新能源配套送出工程投資建設有關事項的通知》(發改辦運行〔2021〕445號)要求,考慮規劃整體性和運行需要,優先電網企業承建新能源配套送出工程,滿足新能源并網需求,確保送出工程與電源建設的進度相匹配。電網企業按要求積極做好列入建設方案項目的并網服務工作,進一步優化流程,縮短審批周期,指導新能源項目企業做好項目接入各項工作,提前謀劃、持續加強網架建設,提高新能源項目接入和消納能力。對電網企業建設有困難或建設時序不匹配的新能源配套送出工程,在自愿原則下可由新能源企業自行建設,接入系統方案需服從自治區統籌安排。 五、各項目單位在申報時已出具項目取得的自然資源、生態環境、林業等要素保障部門支持性意見,列入本建設方案后如因涉及永久基本農田、自然保護地、飲用水水源保護區、公益林、生態保護紅線等因素導致規模減少、無法開工或調出本建設方案的,相關風險和責任由項目單位自行承擔。 六、請各市發展改革委進一步做好轄區內風電、光伏項目開發建設管理工作,指導項目單位加快開展前期工作、加快項目建設,推動項目早日形成實物工作量,有效拉動固定資產投資。列入本建設方案項目自本通知印發之日起自動列為新能源項目建設情況清單化管理項目,按照《廣西壯族自治區發展和改革委員會關于做好我區新能源項目建設情況清單化管理工作的通知》(桂發改新能〔2023〕20號)管理。項目建成并網后,項目單位要在一個月內完成建檔立卡,并按要求做好新能源消納基礎數據報送工作。 七、未經我局同意,項目建成投產前不得擅自變更項目業主、變更建設地點、進行項目轉讓。如有此類行為,查實后將依法撤銷該項目的核準文件或收回建設指標。 八、請各市發展改革委會同有關部門加大督導力度,督促項目業主文明安全施工,確保工程質量。我局將按照《國務院關于加強和規范事中事后監管的指導意見》(國發〔2019〕18號)有關要求,不定期聯合有關部門或電網企業對本通知要求的事項履行情況進行核查。如發現未落實本通知有關要求的,我局將采取相應懲戒措施。 特此通知。 附件:1.廣西2024年陸上風電建設方案項目清單 2.廣西2024年集中式光伏發電項目建設方案項目清單 廣西壯族自治區能源局 2024年7月24日
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
