廣西首批4GW風光項目清單下發2023-05-16 10:46來源:gessey瀏覽數:229次

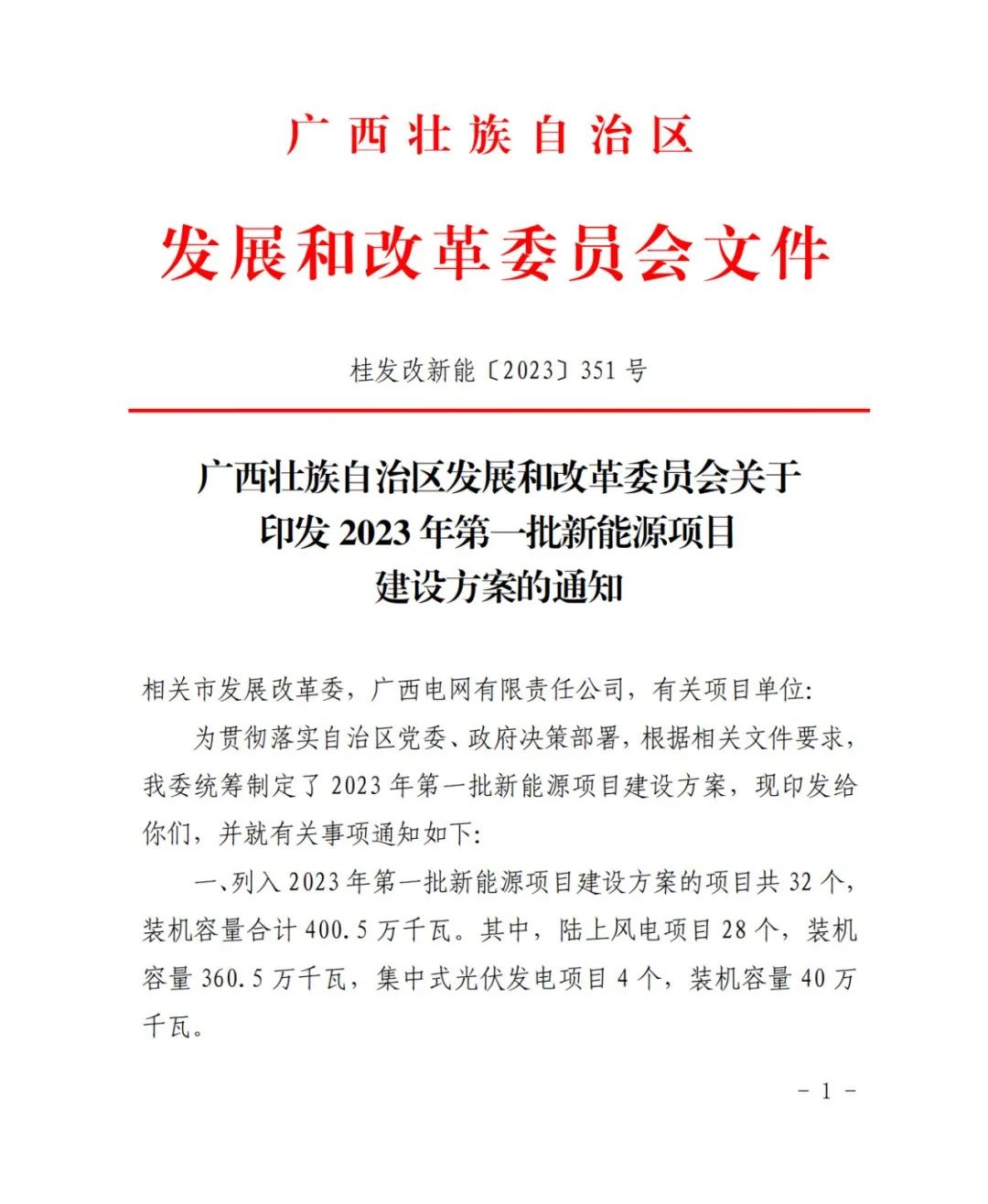

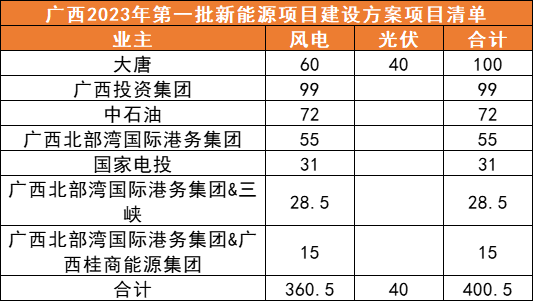

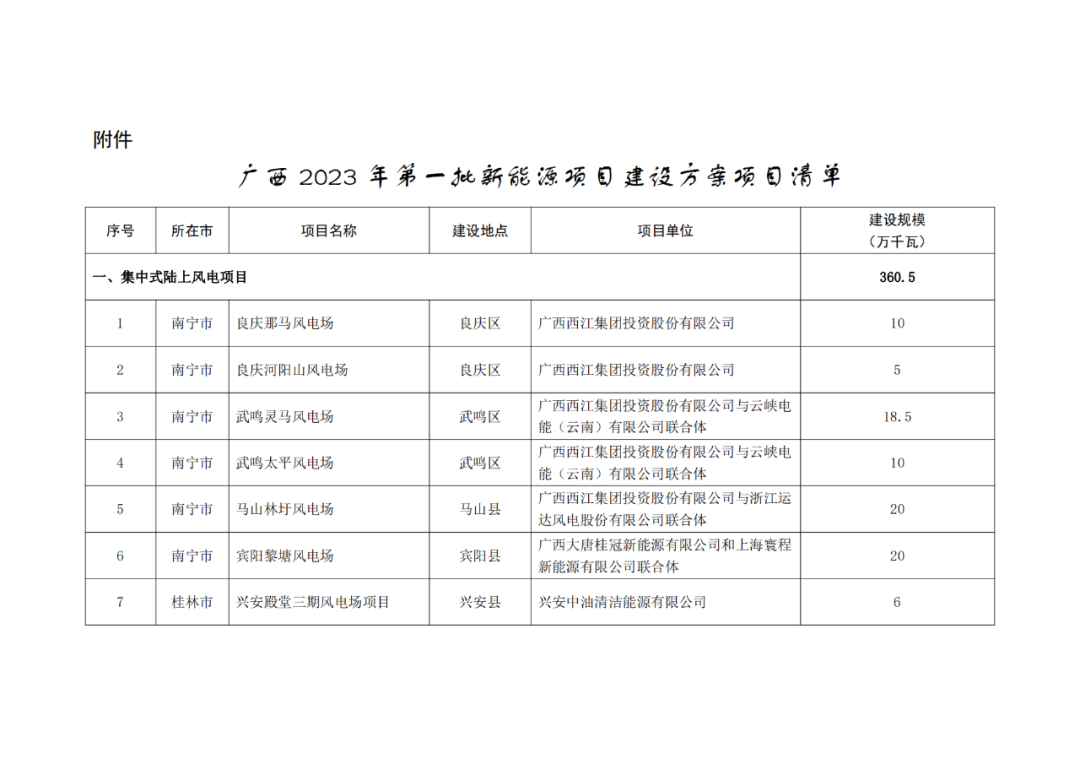

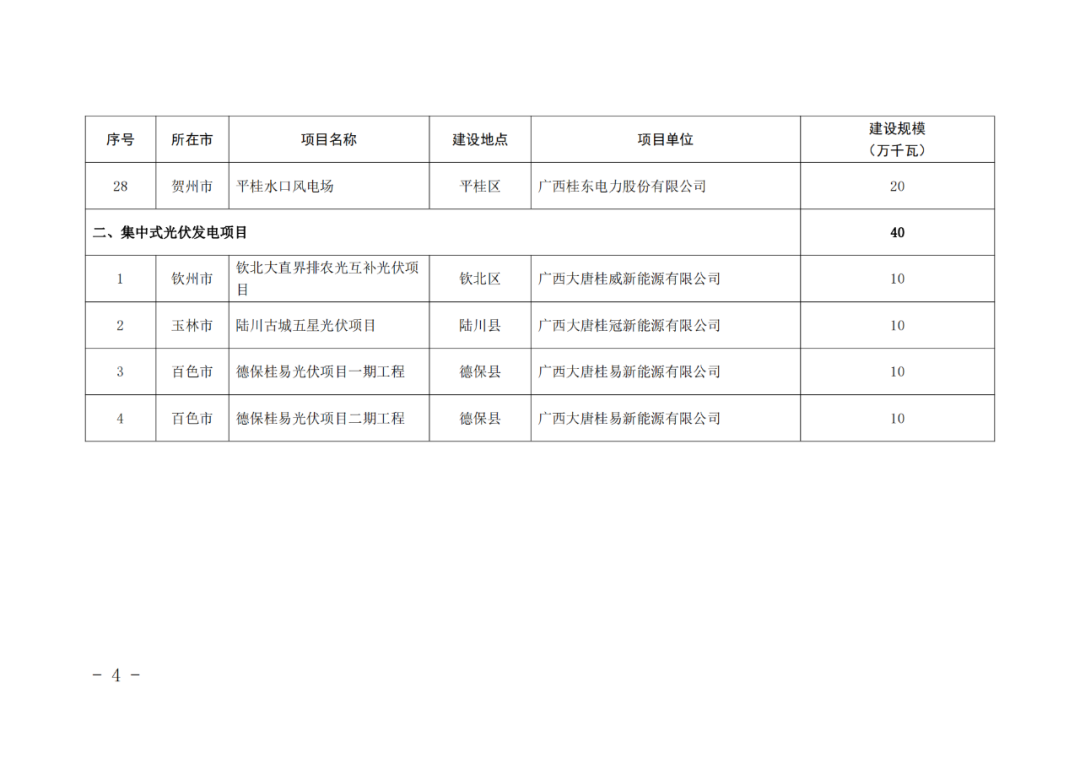

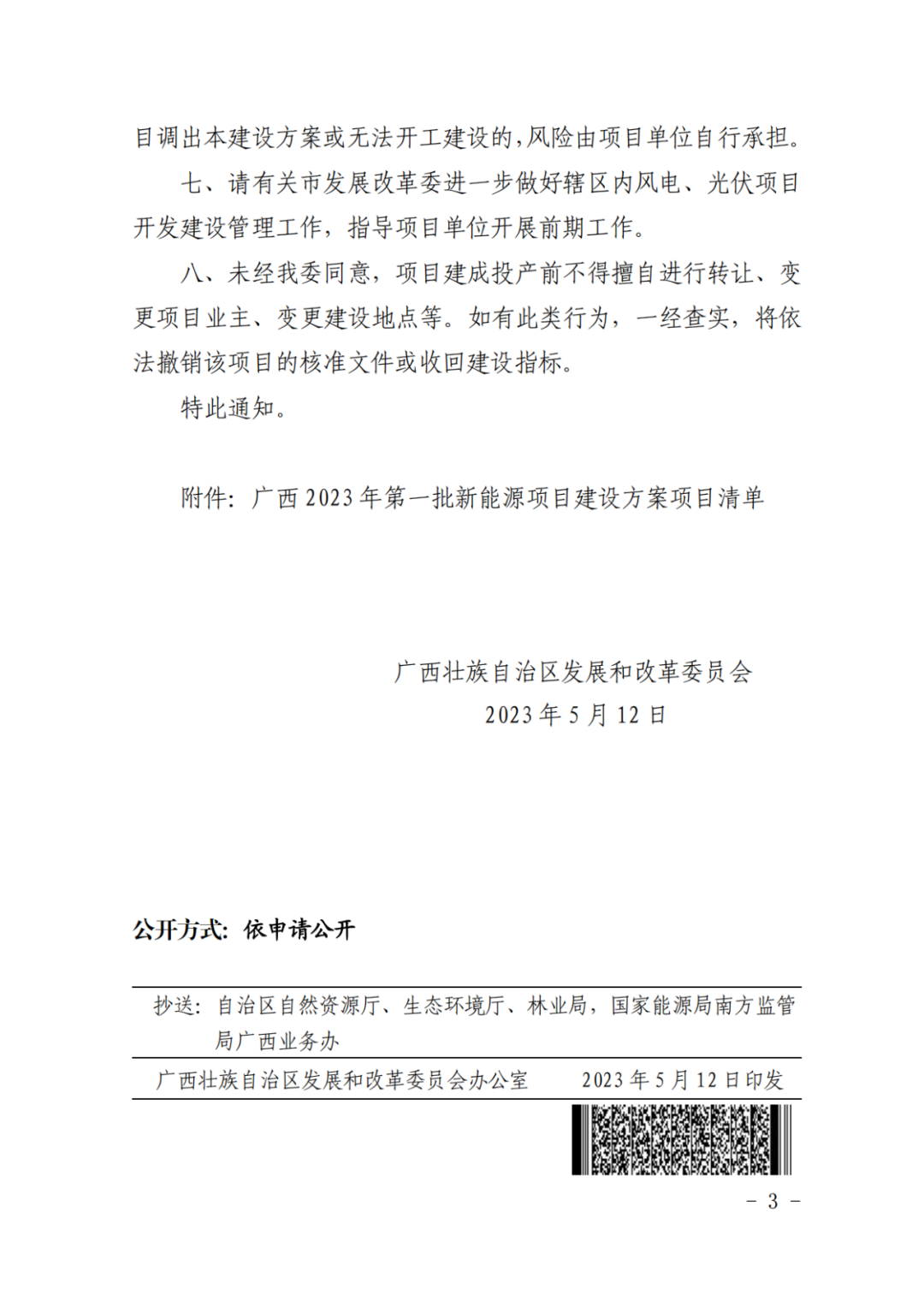

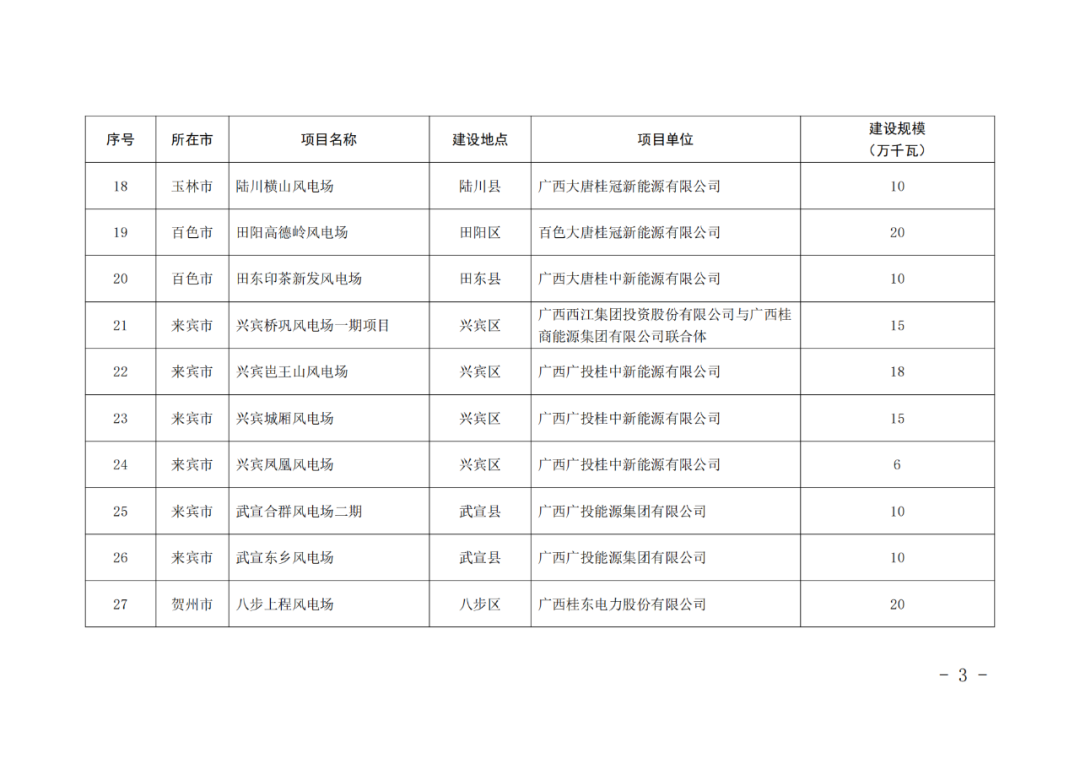

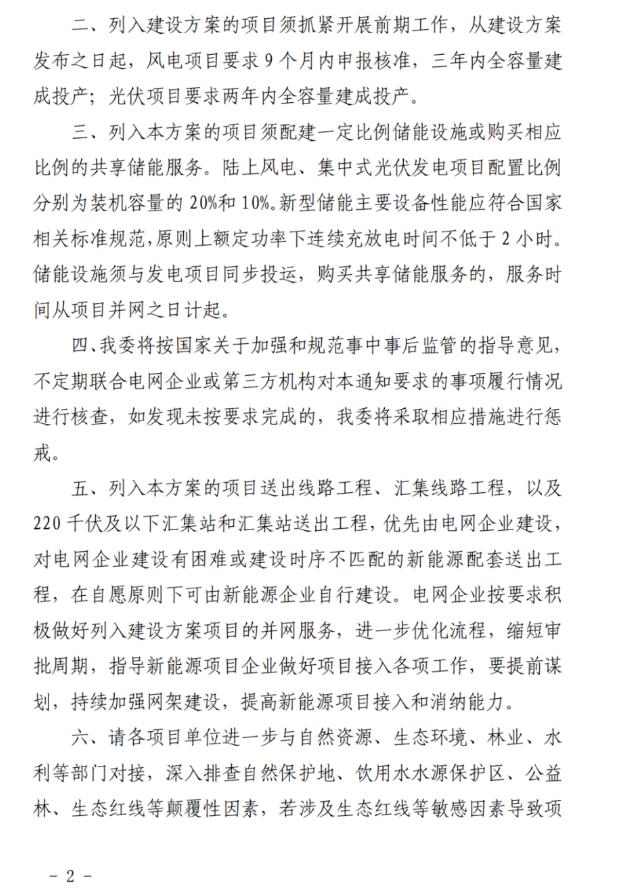

5月12日,廣西發改委印發了2023年第一批新能源項目建設方案的通知,通知顯示,廣西列入2023年第一批新能源項目建設方案的項目共32個,裝機容量合計400.5萬千瓦。其中,陸上風電項目28個,裝機容量360.5萬千瓦,集中式光伏發電項目4個,裝機容量40萬千瓦。 根據廣西2023年第一批新能源項目建設方案項目清單統計發現,大唐桂冠電力拿到了100萬千瓦的指標,其中風電60萬千瓦、光伏40萬千瓦;廣西投資集團風電99萬千瓦、中石油風電72萬千瓦、廣西北部灣國際港務集團風電55萬千瓦、國家電投風電31萬千瓦。具體指標如下: 項目假設方面,廣西發改委要求從建設方案發布之日起,風電項目要求9個月內申報核準,三年內全容量建成投產;光伏項目要求兩年內全容量建成投產。 配儲方面,列入方案的項目須配建一定比例儲能設施或購買相應比例的共享儲能服務。陸上風電、集中式光伏發電項目配置比例分別為裝機容量的20%和10%。新型儲能主要設備性能應符合國家相關標準規范,原則上額定功率下連續充放電時間不低于2小時。儲能設施須與發電項目同步投運,購買共享儲能服務的,服務時間從項目并網之日計起。經過光伏們計算,此次配儲能規模為1.522GWh。 值得注意的還有,未經廣西發改委同意,項目建成投產前不得擅自進行轉讓、變更項目業主、變更建設地點等。如有此類行為,一經查實,將依法撤銷該項目的核準文件或收回建設指標。
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
